[오동룡의 밀리터리 인사이드] 방사청 '룰 변경'에 발목 잡힌 육군 다목적 무인차량 사업

기사입력 :

최종수정 :

※ 본문 글자 크기 조정

  • 더 작게
  • 작게
  • 보통
  • 크게
  • 더 크게

※ 번역할 언어 선택

AI 핵심 요약

beta
분석 중...
  • 한화에어로스페이스가 20일 아리온스멧으로 육군 무인차량 성능확인평가를 단독 완주했다.
  • 방사청 평가 룰 변경과 시험 차량 반출 논란이 1년 넘게 사업을 지연시켰다.
  • 현대로템 불참 속 한화가 4월 가격 투찰로 500억 수주를 노린다.

!AI가 자동 생성한 요약으로 정확하지 않을 수 있어요.

'아미 타이거 4.0' 첫 시험대… 뒤집힌 평가 룰이 사업 혼선 초래
"기울어진 운동장" 토로한 현대로템… 시험차량 반출 의혹 '정조준'
시험차량 반출·소프트웨어 의혹까지… 방사청 관리 허점 노출

[서울=뉴스핌] 오동룡 군사방산전문기자 = 한화에어로스페이스의 '아리온스멧'이 1년 넘게 표류하던 육군 다목적 무인차량 사업의 마지막 관문인 성능확인평가를 '단독 완주'했다. 방위사업청이 잘못 설계한 '평가 룰'과 '시험 차량 반출', '설명 부족' 논란이 뒤엉키면서 '오케이 목장의 혈투'로 변질되는 형국이다.

◆'아리온스멧 vs HR-셰르파' 500억 수주전 = 육군 다목적 무인차량은 '아미 타이거(Army TIGER) 4.0' 체계에서 분대·중대급 보병을 따라붙으며 탄약·부상병·센서를 싣고 다니는 핵심 플랫폼이다. 2024~2026년 1차 사업 예산은 약 496억3000만 원으로 크지 않지만, 2·3차 후속 물량과 해병대·타 부대 확장을 감안하면 수천억 원 규모로 커질 수 있다는 점에서 방산업계의 관심이 집중됐다.
​
이 사업은 2020년 현대로템이 'HR-셰르파'를 들고 방사청에 문을 두드리면서 시작됐다. 방사청은 신속시범 획득사업으로 기술 검증을 진행했고, 현대로템은 국내 최초 다목적 무인차량 2대를 육군에 납품해 한반도 지형에서 운용 피드백을 받으며 개량을 이어갔다. 이후 본격 양산을 위한 구매사업으로 전환되면서 한화에어로스페이스의 '아리온스멧'이 경쟁에 뛰어들어 '아리온스멧 대 HR-셰르파'의 양강 구도가 형성됐다.
​
군 운용시험 결과 전력화 필요성이 확인되자, 방사청은 양사로부터 시제차량 각 2대씩을 받아 2024년 9월부터 2025년 2월까지 5개월간 구매시험평가를 진행했고, 이 단계에서 두 장비 모두 '전투용 적합' 판정을 받았다. 이후 최고성능확인과 가격 투찰(投札·희망 낙찰가격을 써내는 것)을 거쳐 2025년 안으로 최종 사업자를 정한다는 로드맵이었지만, 평가 룰을 둘러싼 갈등이 폭발하면서 일정은 1년 넘게 뒤틀렸다.

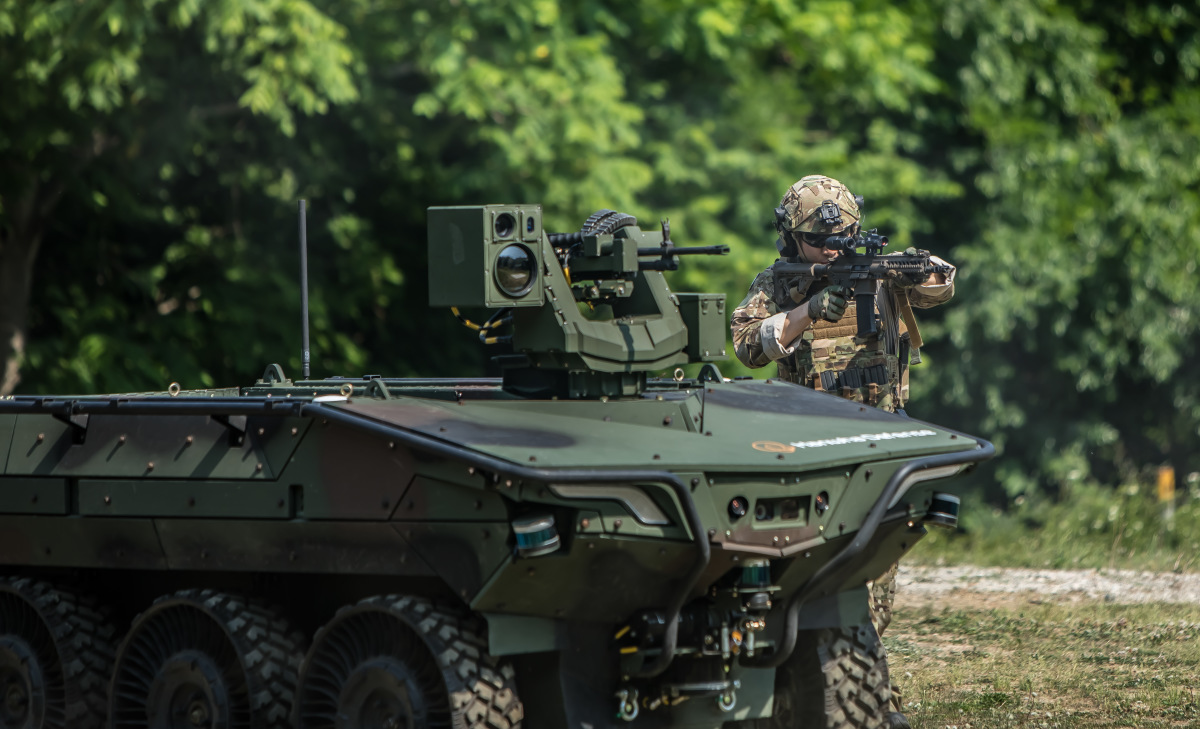

현대로템의 다목적 무인차량 HR-셰르파. [사진= 현대로템 제공] 2026.03.20 gomsi@newspim.com

◆방사청의 오락가락 '룰 바꾸기' = 갈등의 뇌관은 '최대성능'을 무엇으로 볼 것이냐는 문제였다. 방사청은 입찰 당시 업체들이 제안서에 적어 낸 수치를 최대성능으로 간주하고, 실물 시험에서 이 수치보다 잘 나오더라도 '플러스 점수는 없다, 미달만 감점'이라는 방식을 예고했다.
​
현대로템은 "서로 다른 환경에서 측정된 제안서 숫자만으로 우열을 가르는 것은 불합리하다"며 반발했다. 같은 시험장·같은 코스·같은 조건에서 다시 측정한 실제 성능을 기준으로 상대평가하는 것이 공정하다는 주장으로, '방위사업법 시행령'과 '국방전력발전업무훈령' 상 시제품이 존재하면 '실물에 의한 시험평가'가 원칙이라는 점도 들었다.

반대로 한화에어로스페이스는 "이미 제출된 성적표를 사후에 고치거나 '업데이트'하는 것은 획득 사업의 공정성과 예측 가능성을 무너뜨린다"며 제안서 기준 평가, 이른바 '자료에 의한 평가' 원칙을 고수했다.
​
특히 현대로템은 방사청이 사업설명회와 제안요청서에서 "구체적인 수치 확인이 가능한 6개 항목에 대해 상대 비교를 하겠다"는 수준의 구두 설명만 했을 뿐, 제안서 수치를 최대성능으로 확정한다는 방침이나 '제안서 초과분은 불인정' 원칙을 문서로 제시한 적이 없다고 반박한다.

실제 제안요청서 어디에도 '최대성능'이라는 용어가 없고, 비포장도로·상온 조건·항속 거리 측정 기준 등 핵심 시험 조건이 구체화되지 않아, 서로 다른 도로·시험기관에서 측정된 제안서 숫자를 그대로 비교하는 것은 애초부터 공정하지 않았다는 지적이다.

결국 방사청은 2025년 봄 무렵 업체 반발과 업계 여론을 수습하기 위해, 최고 성능을 다시 실물 시험으로 확인하는 방향으로 '룰'을 수정했다. 원격 통제 가능 거리, 최고 속도, 항속 거리 등 A형 6개 항목에 대해 동일 조건 실물 시험을 통한 상대평가 방식을 재설계하고, 지난해 3월부터 올 3월까지 세부 시험 절차를 두고 양사와 줄다리기를 벌였다.

문제는 이 과정에서 방사청이 '서류 우선'에서 '실물 우선'으로, 다시 '실물+서류 보정'으로 기준을 뒤집으면서, 사업 관리·감독기관 스스로 룰의 신뢰도를 갉아먹었다는 점이다. 한쪽에선 "왜 뒤늦게 골대를 옮기느냐"고 반발하고, 다른 쪽에선 "애초 룰이 비상식적이었기 때문에 바로잡는 것이 정당하다"고 맞서면서 군 핵심 전력 도입 사업이 '공정성 시비'에 휘말리고 말았다.
​
◆한화가 '시험차량 무단 반출?… 이어지는 논란 = 여기에 현대로템이 문제 삼은 시험 차량 반출 의혹이 겹치면서 공정성 시비는 한층 증폭됐다. 국회 국방위원회 등에 보고된 자료와 방산업계 설명을 종합하면, 한화에어로스페이스는 2025년 2월 , 다목적 무인차량 사업의 막바지 절차인 최대성능평가를 앞두고 제출 시제 2대 가운데 1대를 반출했다는 의혹을 받고 있다.
​
​입찰이 시작된 2024년 9월 말, 한화와 경쟁사 현대로템은 각각 2대의 구매시제 차량을 시험평가를 위해 방사청에 제출했고, 시험 대상 차량이 어떤 차대로 지정될지조차 정해지지 않은 상태에서 반출이 이뤄졌다는 게 현대로템 측 주장이다. 더 큰 문제는 한화에어로스페이스가 해당 차량을 사실상 '대여'하듯 가져간 뒤 반년이 넘도록 반납하지 않았고, 이 과정에서 문서화된 반출 기록과 경쟁사 통보도 없었다는 점이다.

이에 대해, 한화측은 "2025년 2월 시험평가가 완료된 이후 육군은 방사청에 모든 시제 차량을 인계했다"면서 "한화에어로스페이스는 2대 시제 중 1대를 A형 평가 시제로 지정하고, 나머지 1대를 적법한 인계 절차에 따라 당사에 귀속시켰다"고 주장했다.
​
하지만 업계에서는 "철저한 보안 하에 관리돼야 할 무기도입 사업 시험 장비가 업체로 반출된 것 자체가 상식 밖"이라고 비판한다. 특히 다목적 무인차량에 탑재된 소프트웨어 상당수가 '업데이트 로그'가 남지 않는 프로그램을 사용하고 있다고 한다.

한 방산 전문가는 "수험생이 시험 도중 시험장을 이탈해 아무런 감시 없이 이곳저곳을 돌아다니다가 정답지를 보고 다시 시험을 치러 들어가는 것과 다를 바 없다"며 "통상적으로 철저한 보안 하에 보관되는 무기도입사업 시험 장비가 업체에 반출되는 건 매우 이례적일 뿐 아니라 상식적이지도 않다"고 꼬집었다.

현대로템 입장에서는, 시험장에 그대로 세워둔 자사 차량과 반년 넘게 외부에서 운용된 경쟁사 차량이 같은 조건에서 출발선에 서 있다고 보기 어렵다는 점에서 '기울어진 운동장' 프레임을 강하게 제기할 수밖에 없는 셈이다.

한화에어로스페이스의 다목적무인차량 '아리온스멧'. [사진= 한화에어로스페이스 제공] 2026.03.20 gomsi@newspim.com

◆현대로템 빠진 '단독 레이스' = ​논쟁이 길어지자 방사청은 올해 3월 3일부터 경남 창원 국방과학연구소(ADD) 시험장에서 다목적 무인차량 사업의 최고성능평가(성능확인평가)를 재개했다.

3주 일정으로 잡힌 이번 시험은 A형 6개 평가 항목에 대해 방산업계 요구를 반영해, 군 요구 성능(ROC)을 넘는 원격 조종 거리까지 상대평가에 포함하고, 시험 투입 장비에 소프트웨어 업데이트가 있었는지 여부까지 확인하는 방식으로 설계됐다.

그러나 현대로템은 "한화에어로스페이스 시제 차량 1대가 과거 평가 과정에서 외부 반출돼 장기간 반납되지 않았다"며 "시험 대상 장비는 최고성능평가가 끝날 때까지 동일한 조건에서 보안 관리 하에 보관돼야 한다"고 주장했다. 그러면서 "현대로템은 공정한 평가가 이뤄질 수 있게 방사청에서 조치를 취해달라고 요구했으며, 방사청의 조치가 이뤄지지 않아 최고성능 평가에 참여할 수 없었던 것"이라고 밝혔다.

특히 다목적 무인차량은 소프트웨어 파라미터 조정만으로 출력·주행 성능을 끌어올릴 수 있어, 외부 운용 기간 동안 시험 환경에 맞춘 선행 주행과 튜닝이 이뤄졌을 가능성을 배제하기 어렵다는 의혹도 이어갔다.
​
한화에어로스페이스는 "문제가 된 차량은 군 소유가 아닌 자사 소유 예비시제이고, 방사청과 협의를 거쳐 전시회 출품 등을 위해 반출한 것"이라는 입장이다. 게다가 "경쟁사에서 주장하는 시험차량에 대한 원격 소프트웨어 업데이트는 군사용장비 구조적 특성에 따라 불가능하다"면서 "방사청의 테스트(민간 전문가 참여)에서도 어떤 위·변조가 없었다는 내용이 확인된 바 있다"고 주장했다.

방사청도 "성능확인에 투입되는 것은 군이 보관해온 성능확인용 시제이며, 반출됐던 것은 예비시제라 본 시험과 직접 관련이 없다"면서 "공정성 논란 차단을 위해 군이 보관하던 성능확인용 시제의 소프트웨어를 민간 전문가와 함께 정밀 검증했고 '변경 사항이 전혀 없었다'는 결론을 내렸다"고 밝혔다.
​
그럼에도 현대로템은 "시험장 출입 자체가 통제돼야 할 상황에서, 형식상 예비시제라는 이유로 반출·장기 운용이 허용된 것은 제도 설계의 허점"이라는 취지로 문제 제기를 이어가고 있다.

결국 이번 성능확인평가는 현대로템의 불참 속에 한화에어로스페이스 '아리온스멧'만 단독으로 달리는 구도가 됐다. 방사청은 장비에 문제가 없다고 판단될 경우, 최고성능 확인을 마무리한 뒤 4월 가격 투찰을 진행할 계획이다. 현대로템이 가격 투찰까지 불참할 경우, 한화와 단독 협상으로 갈지, 유찰 후 재공고를 할지 추후 결정하겠다는 입장이다.
​
◆'로봇 노새'보다 '룰 싸움'이 앞섰다 = 군사적으로 보면 다목적 무인차량은 1.8톤급 '아리온스멧'과 2톤급 'HR-셰르파'가 보여주듯, 물자 적재·부상병 후송·무장 플랫폼·센서 허브를 동시에 수행할 수 있는 다목적 '로봇 노새'다. '아미 타이거 4.0'에서 병력 손실을 줄이는 핵심 장비다. 첫 패키지(약 500억 원)를 어떻게 설계·평가·운용하느냐에 따라, 뒤따를 2·3차 양산과 해외 수출·연합운용 개념까지 구조가 굳어지는 '파일럿 사업'이라는 점에서 이번 갈등은 쉽사리 봉합되기는 어려울 것으로 보인다.
​
그러나 현실의 사업 진행 양상은 'ROC 충족 여부'와 '실제 전장 운용 개념'보다, 방사청이 어느 시점에 어떤 평가 룰을 꺼내 들었는지, 두 업체가 각자 어떤 공정성 프레임을 구축했는지에 더 큰 비중을 두고 돌아가고 있다.

군이 2년 넘게 실전 운용으로 쌓은 성능·유지비 데이터는 뒷전으로 밀리고, 제안서 숫자와 한화의 무인차량 반출, 차량 로그 논란만 부각되면서 정작 전투력과 생존성 논의는 사라진 모양새다.

방산업계 일각에서는 "이번 사태는 다목적 무인차량만의 문제가 아니라, 앞으로 드론, 유·무인 복합체계, AI 지휘통제 등 소프트웨어 비중이 높은 체계 획득에서 반복될 수 있는 구조적 리스크를 드러냈다"고 지적한다.

시험장 반출·소프트웨어 업데이트·로그 관리·형상관리(Configuration Management) 기준을 사업 초기에 명확히 못 박지 못하면, 사업은 '산'으로 갈 수도 있다는 경고다.

◆유찰이면 사업 2년 공백 가능성 = 방사청은 이번 성능확인 평가 결과를 토대로 가격 투찰과 최종 사업자 선정을 밀어붙일 가능성이 크다. 다만, 현대로템이 끝까지 참여를 거부해 사업이 유찰될 경우, 육군 아미 타이거 4.0의 핵심 전력이 최소 2년 이상 추가로 늦어진다. 국내 무인 지상체계 시장 전체가 '소송·이의제기'를 안고 가야 하는 구조가 고착될 수 있다.

한화에어로스페이스의 한 관계자는 "정부가 요구하는 모든 조건에 맞춰 성실하게 사업에 임하고 있으며, 군이 필요로 하는 시기에 맞춰 성능이 우수한 아리온스멧을 납품할 수 있도록 하겠다"고 강조했다. 이 말이 진짜 '승자의 멘트'로 남을지, 방사청·육군·업체 모두에게 개운치 않은 '업체 선정'으로 귀결될지는 4월 이후 가격 투찰과 최종 계약을 해 봐야 알 수 있을 것이다.

gomsi@newspim.com
